为更好锚定提升“四种能力”,维保供电分公司维护三部聚焦“安全供电不中断”目标,以8号线一期牵引变电站大修改造为契机,统筹自主与委外班组管理,通过“无感施工”全面提升供电专业维护保障水平。
上海地铁8号线一期工程于2007年12月通车运营,牵引变电站的直流系统设备已较难适应高质量发展的要求,供电分公司在2023年起,启动8号线一期牵引变电站大修改造项目,在改进设备功能的基础上,新增了远程故障录波、直流在线负荷监测功能,进一步增强了安全供电可靠性。

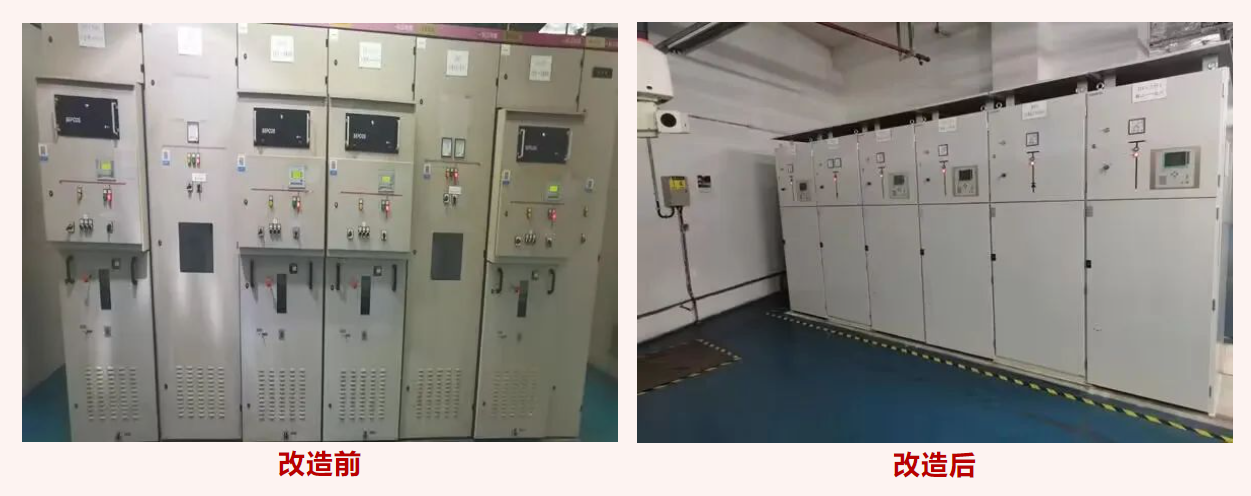

本次8号线一期牵引大修改造项目需在1个月内完成6座变电站,维护三部统筹自主与委外班组人员,出动115人次,利用9个施工点,更换36台(套)整流器柜、直流开关柜、正负极闸刀柜等,消除了5处设备隐患,圆满完成了此次时间紧、任务重的改造任务。
优化施工流程 紧抓安全管控
施工改造前,维护三部组织技术骨干、多职能班组及委外监管小组成员召开了8号线一期牵引变电站改造项目动员会,合理安排施工资源,细化每周改造计划与人员安排,逐项细化各类施工工艺、施工流程、施工风险点,确保大修改造项目保质保量推进。
同时,针对施工中可能存在的安全风险,通过制定“一站一方案”,召开7次安全交底会,明确现场安全管控责任分工,落实自主、委外人员双带班经理制度,全面落实施工风险的全过程自检、互检工作。在完成第一个变电站改造后,项目团队全面复盘施工流程、质量把控、问题隐患等内容,不断完善施工管控细节。
攻克施工难点 保障施工质量

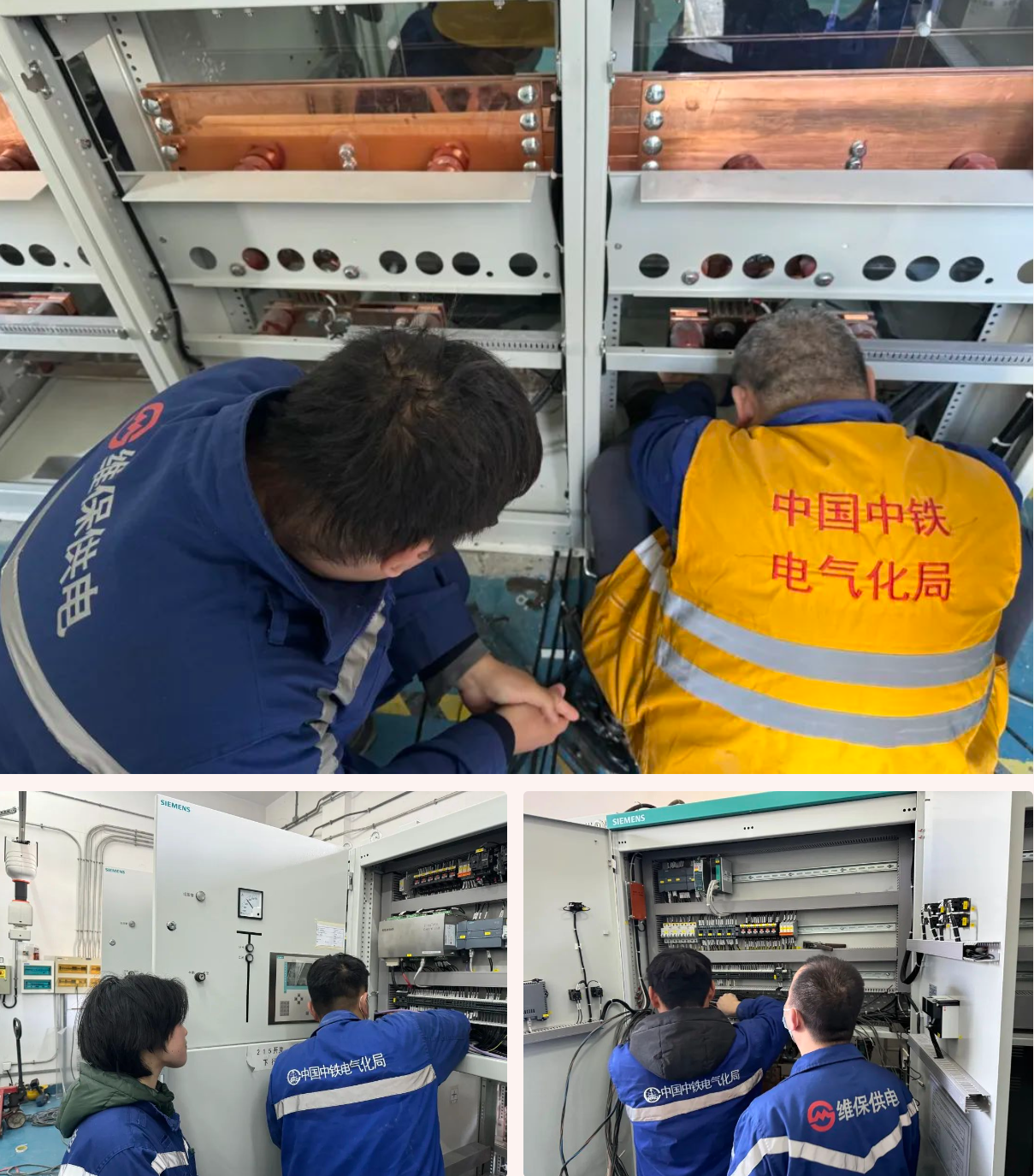

面对8号线西藏南路站设备房面积狭小、施工和设备运输空间局促的难题,项目团队提前对变电站墙体、风管及智能巡检机器人进行临时拆除。同时,重点关注控制回路的接线,对线路套管以“拆一包一”原则进行接线、数量统计、绝缘保护等,确保现场接线安全有序。

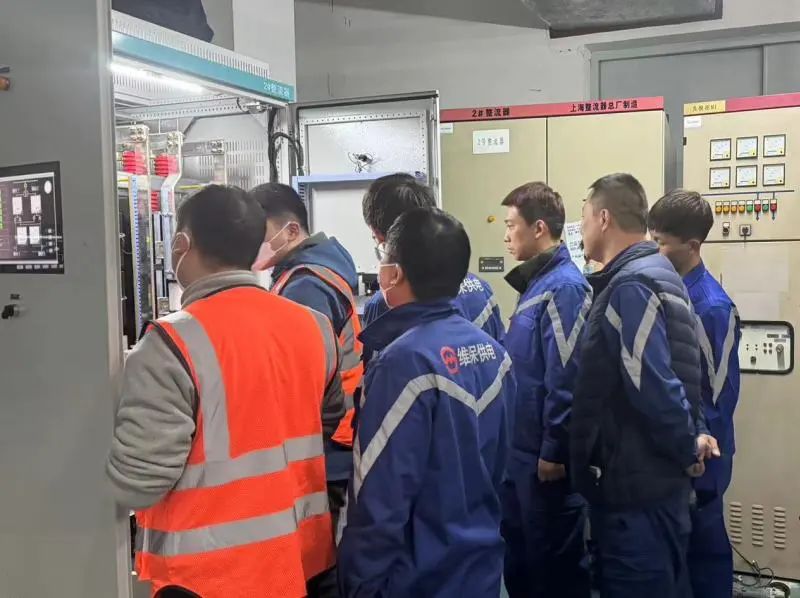

同时,为保证项目进度与施工质量,多职能一组主动支援现场,以平均每5天一个站的施工进度,开展现场施工监管协调与安全风险管控。尤其在殷行路停车场改造过程中,项目团队骨干连续作战10小时,解决了框架绝缘不良、新老设备过渡、sepcos端子柜内中间继电器故障等问题,确保项目顺利实施。
项目实践操练 打造后备人才
此次8号线一期牵引变电站大修改造项目,部门首次采用自主和委外人员共同配合的施工方式,在现场隐患消缺、大修改造施工和应急响应处置等方面取得了较好成效,双方人员紧密融合、高效协作,提高了双方联合作战能力。同时,“巾帼项目小组”也深入施工改造现场,通过不同类型的项目,锻炼培养青年后备人才,为安全供电提供坚强保障。
供电分公司维护三部将不断优化部门管理流程,提升人员队伍专业维护能力,消除设备隐患,创新现场施工改造的工艺工法,高质量保障上海地铁安全供电不中断。
中国铁路集团通报,今年十一黄金周假期预计将发送旅客1.75亿人次。 中国国家铁路集团有限公司星期天(9月15日)在官方微信公众号通报,中国铁路国庆黄金周运输自9月29日开始,至10月8日结束,为期10天,全国铁路预计发送旅客1.75亿人次,其中10月1日为客流高峰日,预计将突破2100万人次。 按照车票预售期的相关规定,铁路12306将从星期天开始发售国庆黄金周运输期间火车票,当天发售9月29日的火车票。国庆假期首日火车票将在中秋节(9月17日)当天开售。 中国铁路集团介绍,国庆黄金周运输期间,全国铁路将实行高峰运行图,统筹高铁和普速运力资源,日均计划开行旅客列车1万2000列,加开跨铁路局集团公司的直通旅客列车354列。 中国铁路部门也将积极应对国庆黄金周购票高峰,优化售票组织,提升旅客购票体验。深入分析客流特点,科学制定售票策略,动态优化票额分配,兼顾长途和短途旅客出行需求,加强票额实时监控,及时将票额投放至客流需求较大的车站,最大限度保障旅客出行需求。采取有效措施防范和遏制第三方平台恶意抢票行为,营造公平公正的购票。
